Внимание!!!
ВТБ завершил процесс присоединения РНКБ к своей структуре, в результате этого процесса, у садового товаришества поменялись платежные реквизиты. Новые реквизиты можно скачать — здесь.

11.06.2025

При установки пограничных столбов было обнаружено, что дорога проходящая между СНТ Аквамарин и озером Генеральское, проходит по крайним участком кооператива. Это случилось скорее всего из-за обрушения части оврага. В связи с этим пограничные столбы были установлены со смешением влево. Схему столбов прилагаю на фото ниже.

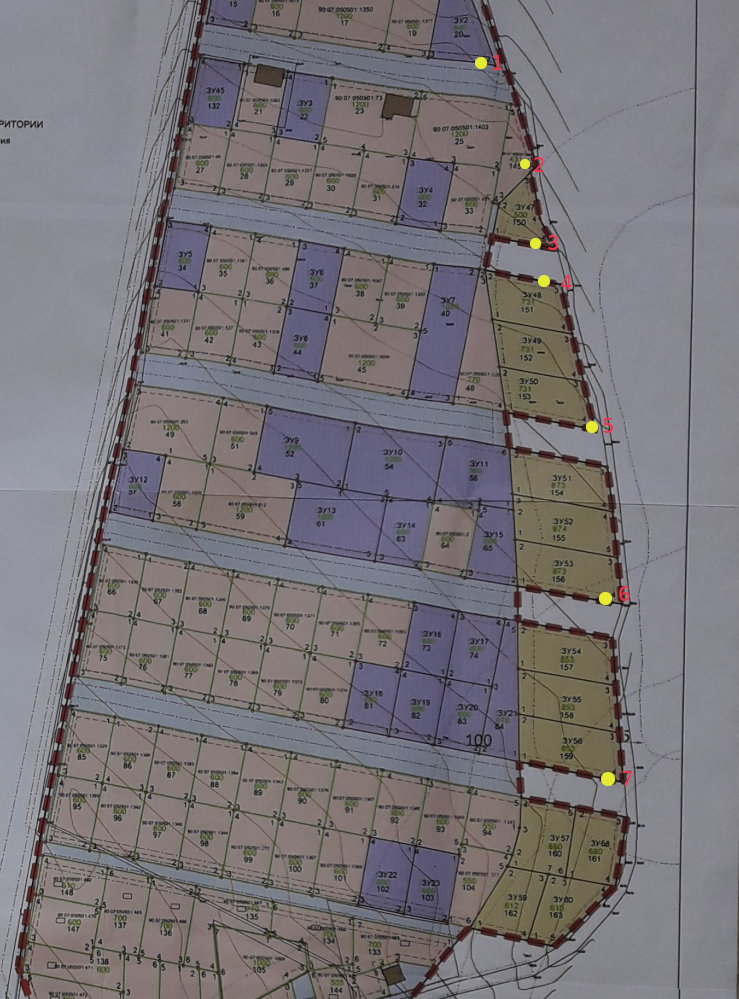

Смешение пограничных столбов влево

1 — 3м.

2 — 3.5м.

3 — 5м.

4 — 2м.

5 — 0м.

6 — 2.5м.

7 — 1м.

09.07.2025

В связи с тем, что бывший подрядчик не закончил электромонтажные работы — было принято решение начать с подрядчиком судебный процесс. Подрядчик обещал — что в следующем месяце все работы будут законченны на 100%. В следующем месяце у него случался форс-мажор, выполнение работ переносилось на следующий месяц. В итоге — за полгода работы так и небыли закончены.

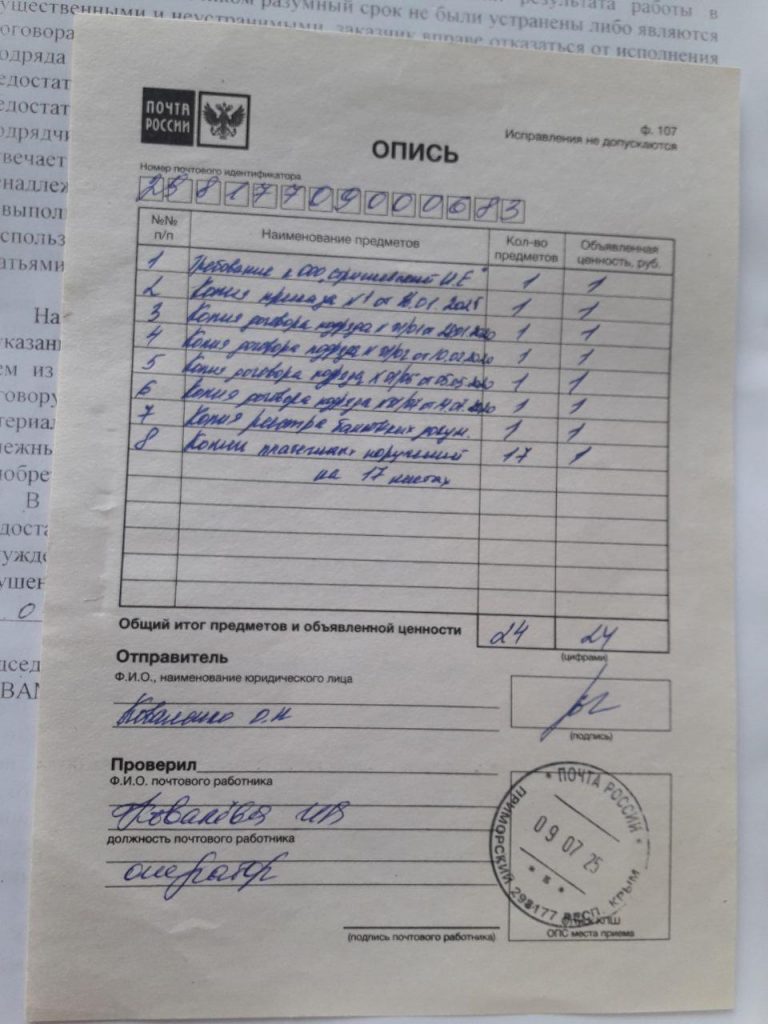

Этап первый — 09.07.2025 Подрядчик был вызван заказным письмом для согласования акта сверки выполнены работ.

10.09.2025

Подрядчик проигнорировал заказное письмо. Через один месяц заказное письмо вернулось отправителю(СНТ Аквамарин).

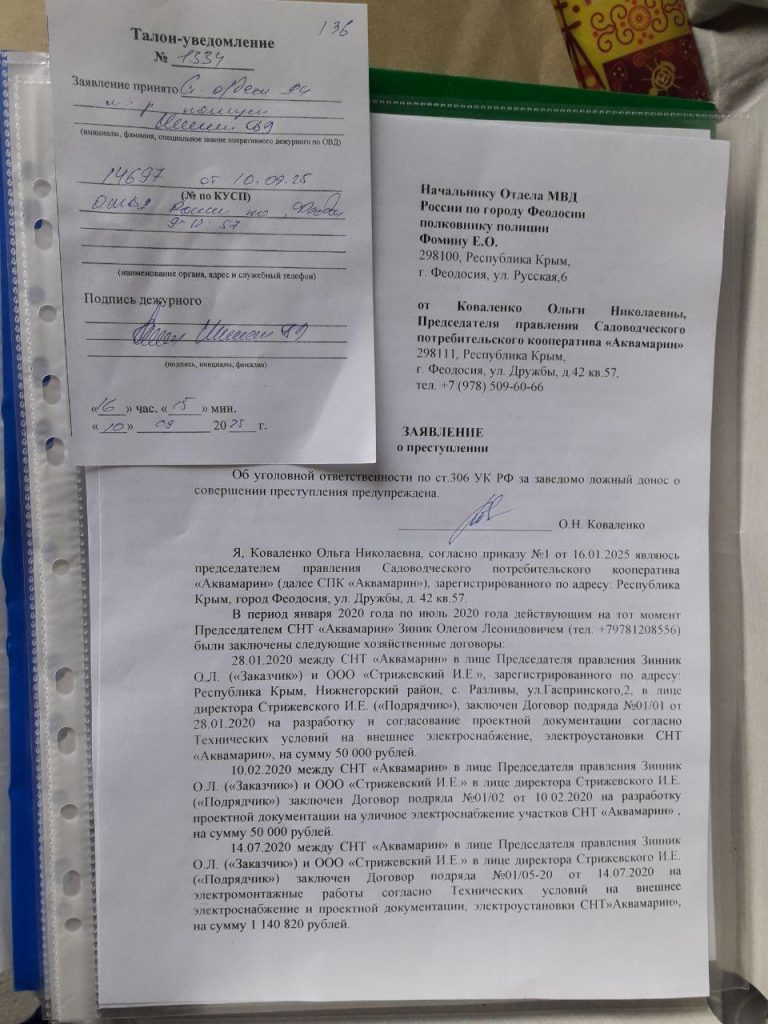

Этап Второй — На подрядчика было написано заявление в полицию, от 10.09.2025.

13.10.2025

В связи с тем, что судебный процесс с подрядчиком затягивается на неопределенный срок, было принято решение закончить электромонтажные работы своими силами. В судебном порядке будем добиваться компенсации материальных расходов от подрядчика.

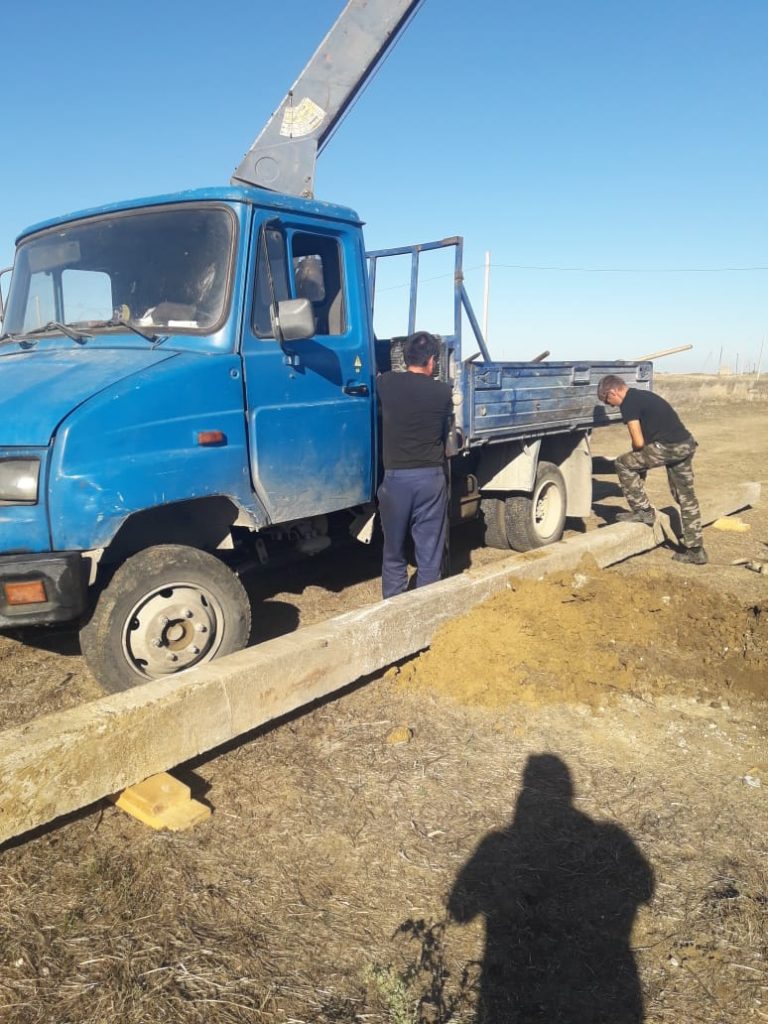

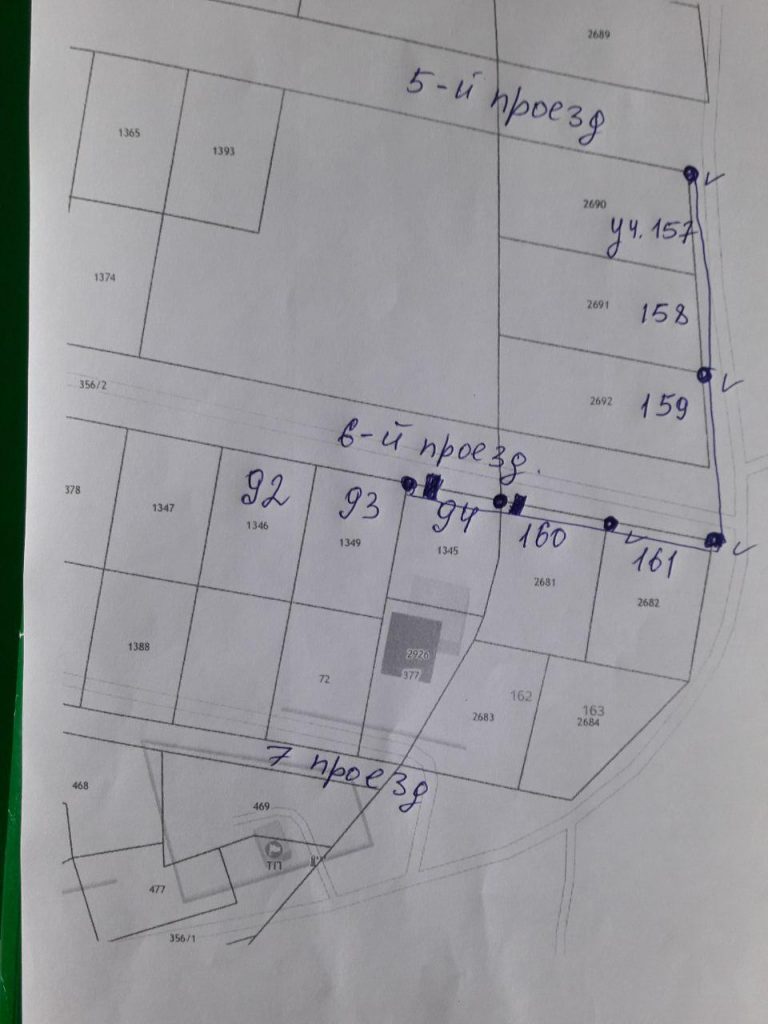

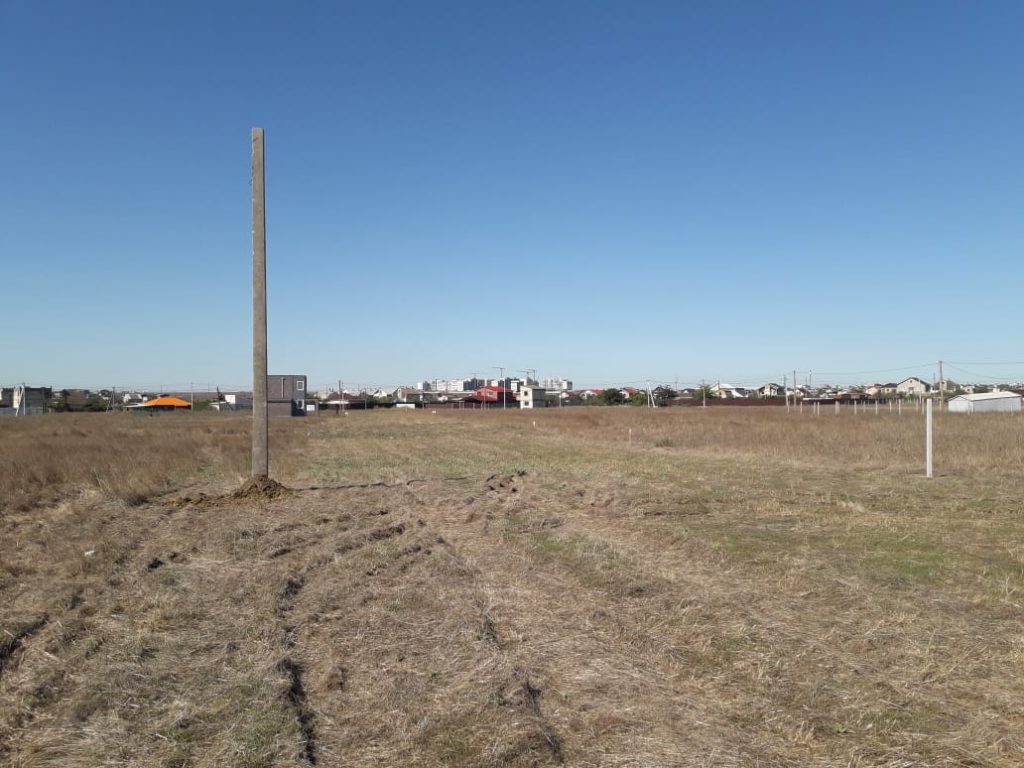

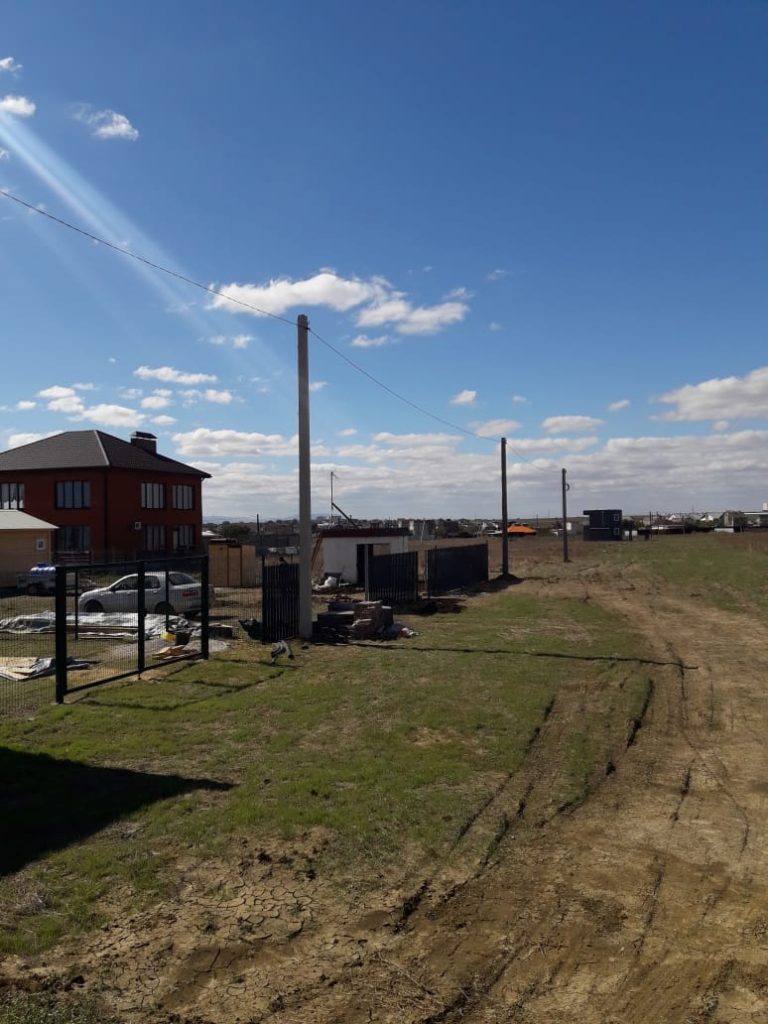

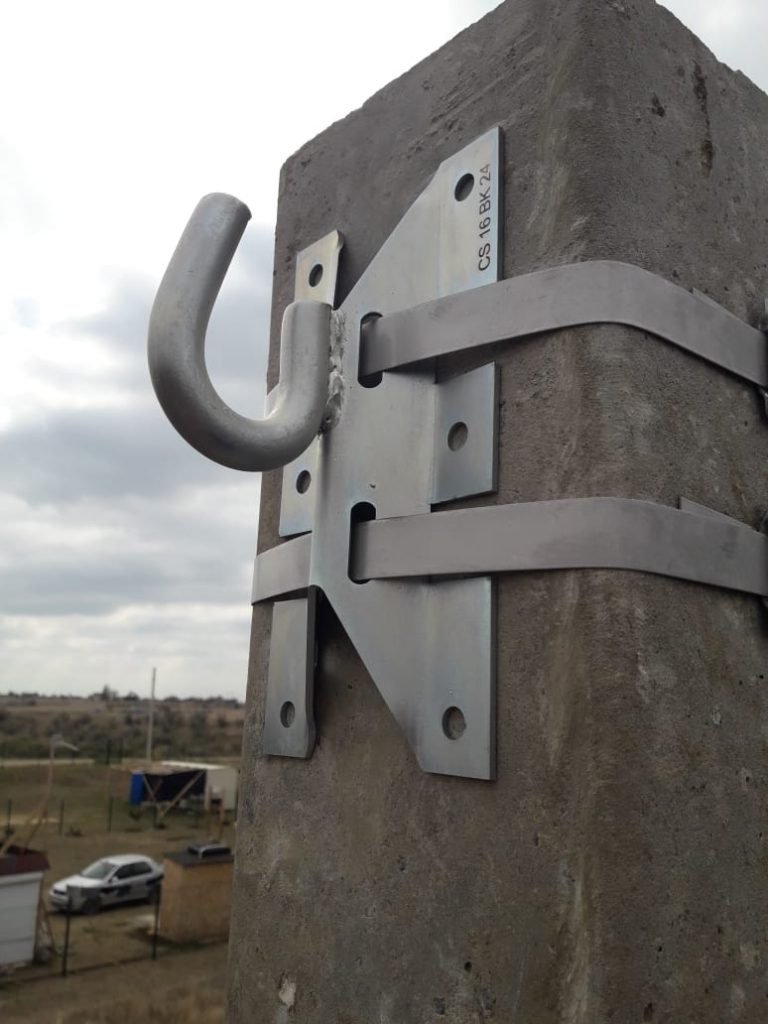

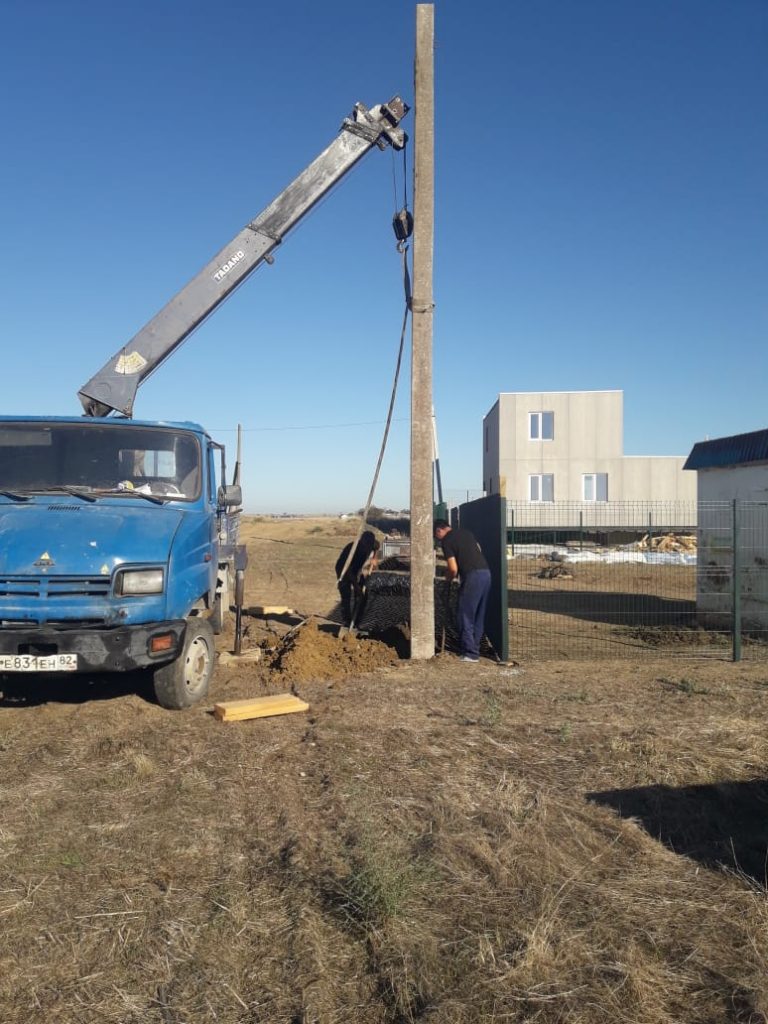

Были установлены две электроопоры на 6-м проезде, между 93,94 и 160 участком. Подвешен на опоры питающий кабель, между участков 93,94,160,161,159,158,157.
